راهنمای عملی جلسه آغاز پروژه برای مدیران پروژه و تیم های کوچک و متوسط ایرانی؛ با مثال قابل اجرا، خطاهای رایج و مرز قابلیت های واقعی نوتوا.
جلسه آغاز پروژه: پاسخ کوتاه
جلسه آغاز پروژه زمانی ارزش دارد که از توضیح کلی به یک جریان قابل اجرا برسد: هم راستایی تیم درباره هدف، نقش، برنامه، ارتباط و اقدام نخست. پیش از انتخاب ابزار باید نتیجه، مالک، اطلاعات لازم و زمان بازبینی روشن باشد. این مقاله روش را با نمونه ایرانی، چک لیست و توضیح صادقانه جایگاه نوتوا پیش می برد.
مسئله ای که این روش حل می کند
مسئله اصلی جلسه آغاز پروژه کمبود نرم افزار نیست؛ نبود یک مرجع مورد توافق است. وقتی یک شرکت ایرانی که پروژه راه اندازی خدمت جدید را با تیمی چندوظیفه ای اجرا می کند وضعیت را در چند کانال نگه می دارد، افراد نسخه های متفاوتی از واقعیت می بینند و کارهای بی صاحب شکل می گیرد. یک ساختار خوب باید در چند ثانیه بگوید چه چیزی تغییر کرده، چه کسی پاسخ گوست و بازبینی بعدی چه زمانی است.
مرز مفهوم را درست تعیین کنید
نباید از جلسه آغاز پروژه انتظار تصمیم خودکار یا تضمین نتیجه داشت. نوتوا برای ثبت ساختار، کار، مسئول، موعد و تصمیم کمک می کند؛ گانت، مسیر بحرانی، کنترل هزینه و روش های تخصصی پروژه قابلیت بومی آن معرفی نمی شوند. نرم افزار می تواند سابقه و تعهد را قابل مشاهده کند، اما تعریف قواعد، کنترل کیفیت و رسیدگی به موارد حساس همچنان به انسان و سیاست سازمان وابسته است.

پیش از شروع چه اطلاعاتی لازم است؟
پیش از ساخت صفحه یا رکورد، یک نمونه واقعی را روی کاغذ مرور کنید. نتیجه مورد انتظار، مالک اقدام یا تصمیم، مدرک پایان و معنای هر تاریخ را بنویسید. ورودی های اصلی این موضوع ارسال پیش خوان و دستور جلسه، هم راستا شدن روی هدف و محدوده، مرور نقش ها و روش ارتباط، بررسی نقاط عطف و ریسک اولیه، ثبت اقدام های نخست با مسئول و موعد هستند؛ فقط داده ای را از روز نخست اجباری کنید که نبودش تصمیم بعدی را مختل می کند.
قالب اجرایی اختصاصی
دستور جلسه آغاز شامل هدف، محدوده، نقش ها، نقاط عطف، روش ارتباط، ریسک اولیه و اقدام نخست است. مطالب را پیش از جلسه بفرستید و زمان جلسه را صرف هم راستایی و تصمیم کنید. پایان جلسه باید فهرست اقدام با مسئول و موعد و صورت جلسه کوتاه داشته باشد؛ شور اولیه بدون اقدام روشن کافی نیست.
| پرسش طراحی | پاسخ قابل قبول | نشانه خطر |
|---|---|---|
| خروجی چیست؟ | نتیجه ای قابل مشاهده و قابل پذیرش | عبارتی کلی مانند «پیگیری شود» |
| مالک کیست؟ | یک فرد یا نقش اصلی | چند مسئول بدون پاسخ گوی نهایی |
| زمان چیست؟ | موعد یا زمان بازبینی روشن | تاریخی که کاربردش معلوم نیست |
| مدرک چیست؟ | فایل، یادداشت، عدد یا تایید مشخص | اتکا به حافظه و گفتگوی شفاهی |
| بازبینی چگونه است؟ | زمان و معیار از قبل تعیین شده | بررسی فقط پس از ایجاد مشکل |
روش گام به گام اجرا
گام 1: ارسال پیش خوان و دستور جلسه
برای ارسال پیش خوان و دستور جلسه ورودی ناقص را از ورودی نامعتبر جدا کنید. مورد ناقص می تواند با برچسب یا سؤال باز وارد جریان شود، اما داده نامعتبر نباید مبنای تصمیم قرار گیرد. منبع، تاریخ ثبت و سطح اطمینان را کوتاه بنویسید؛ این کار به مالک اقدام یا تصمیم اجازه می دهد بداند چه چیزی آماده اقدام است و چه چیزی هنوز راستی آزمایی می خواهد.
گام 2: هم راستا شدن روی هدف و محدوده
برای هم راستا شدن روی هدف و محدوده یک قاعده نام گذاری پایدار انتخاب کنید که موضوع، نتیجه و در صورت نیاز دوره را نشان دهد. نامی مانند «پیگیری جدید» چند هفته بعد بی معناست، اما عنوان نتیجه محور در جستجو و گزارش قابل تشخیص می ماند. این قاعده را روی چند نمونه قدیمی امتحان کنید تا بیش از حد بلند یا وابسته به اصطلاح شخصی نباشد.
گام 3: مرور نقش ها و روش ارتباط
مرور نقش ها و روش ارتباط را به یک زمان بازبینی مشخص وصل کنید. موعد انجام با موعد مرور یکی نیست: اولی تعهد تحویل است و دومی فرصتی برای دیدن انحراف پیش از دیر شدن. اگر موضوع زمان نهایی ندارد، یک تاریخ بازبینی بگذارید تا رکورد بی صدا در فهرست نماند و درباره ادامه، توقف یا تغییر آن تصمیم گرفته شود.
گام 4: بررسی نقاط عطف و ریسک اولیه
برای بررسی نقاط عطف و ریسک اولیه یک نمونه واقعی انتخاب کنید و آن را با فعل و نتیجه روشن بنویسید. اگر خروجی را نمی توان دید یا تایید کرد، عبارت هنوز مبهم است. اطلاعات پشتیبان را کنار همان مورد قرار دهید و مشخص کنید چه چیزی واقعیت تاییدشده، چه چیزی فرض و چه چیزی منتظر پاسخ است. این جداسازی، بحث های بعدی را کوتاه و بازبینی جلسه آغاز پروژه را منصفانه تر می کند.
گام 5: ثبت اقدام های نخست با مسئول و موعد
در اجرای ثبت اقدام های نخست با مسئول و موعد ابتدا مسیر خوش بینانه را کنار بگذارید و وابستگی واقعی را پیدا کنید. چه پاسخ، فایل، تایید یا فردی می تواند حرکت را متوقف کند؟ آن وابستگی را کنار مورد ثبت کنید و برای نبودش اقدام جایگزین داشته باشید. این نگاه، برنامه جلسه آغاز پروژه را از فهرست آرزوها به جریان قابل اجرا نزدیک می کند.
گام ۶: یک دور آزمایشی و بازبینی
روش را ابتدا روی یک مورد واقعی اما کم ریسک اجرا کنید. جلسه کوتاه وضعیت با تمرکز بر انحراف، ریسک و تصمیم لازم را از قبل در تقویم یا روال تیم قرار دهید. در بازبینی، تعداد فیلدها یا زیبایی صفحه معیار موفقیت نیست؛ ببینید آیا اقدام بعدی سریع تر مشخص شد، ابهام کمتر شد و نتیجه قابل پیگیری بود. فقط تغییرهایی را نگه دارید که یکی از این سه نتیجه را بهتر می کنند.
تصمیم های اختصاصی این موضوع
درباره ارسال پیش خوان و دستور جلسه چه تصمیمی بگیریم؟
برای ارسال پیش خوان و دستور جلسه معیار توقف نیز لازم است. بعضی موارد دیگر ارزش پیگیری ندارند یا فرض اولیه شان رد شده است. دلیل توقف، تاییدکننده و وضعیت نهایی را ثبت کنید تا کار بسته شده دوباره به اشتباه فعال نشود و تیم بتواند میان شکست قابل یادگیری و رهاشدن بدون تصمیم تفاوت بگذارد.
درباره هم راستا شدن روی هدف و محدوده چه تصمیمی بگیریم؟
برای هم راستا شدن روی هدف و محدوده سطح دسترسی را از روی نقش واقعی تعیین کنید، نه راحتی لحظه ای. کسی که فقط باید نتیجه را ببیند لزوما به ویرایش همه جزئیات نیاز ندارد. مسیر اصلاح خطا و درخواست دسترسی را نیز روشن کنید تا محدودیت ها باعث انتقال داده به کانال های شخصی یا فایل های کنترل نشده نشوند.
درباره مرور نقش ها و روش ارتباط چه تصمیمی بگیریم؟
در طراحی مرور نقش ها و روش ارتباط، هزینه تاخیر را در برابر هزینه نگهداری بسنجید. اگر فراموشی یا ابهام پیامد جدی دارد، کنترل و بازبینی بیشتری لازم است؛ اگر پیامد محدود و برگشت پذیر است، ساختار سبک تر انتخاب بهتری است. این تناسب مانع می شود همه موضوع ها با سطح یکسانی از فرم، تایید و اعلان مدیریت شوند و کاربران به مرور سیستم را دور بزنند.
درباره بررسی نقاط عطف و ریسک اولیه چه تصمیمی بگیریم؟
اگر داده بررسی نقاط عطف و ریسک اولیه برای گزارش استفاده می شود، تعریف و زمان به روزرسانی آن باید ثابت باشد. عددی که اعضا در زمان های متفاوت یا با تعریف های گوناگون ثبت می کنند قابلیت مقایسه ندارد. مسئول نگهداری، تاریخ وضعیت و قواعد موارد خالی را بنویسید تا گزارش ظاهرا دقیق، تصمیم اشتباه نسازد.
درباره ثبت اقدام های نخست با مسئول و موعد چه تصمیمی بگیریم؟
اگر ثبت اقدام های نخست با مسئول و موعد میان چند نفر جابه جا می شود، نقطه تحویل را دقیق بنویسید. فرستادن پیام به معنای پذیرش مسئولیت نیست؛ تحویل زمانی کامل است که گیرنده، ورودی کافی، موعد و معیار پایان را دیده و قبول کرده باشد. می توان این پذیرش را با تغییر مسئول، ثبت نظر یا قرار دادن مورد در وضعیت مشخص نشان داد تا کار در فاصله میان دو نقش گم نشود.
مثال عملی در یک سناریوی ایرانی
فرض کنید یک شرکت ایرانی که پروژه راه اندازی خدمت جدید را با تیمی چندوظیفه ای اجرا می کند می خواهد جلسه آغاز پروژه را روی یک مورد محدود آزمایش کند. تیم ابتدا ارسال پیش خوان و دستور جلسه را ثبت می کند، هم راستا شدن روی هدف و محدوده را به یک خروجی قابل مشاهده وصل می کند و برای مرور نقش ها و روش ارتباط مسئول و زمان می گذارد. در مرور بررسی نقاط عطف و ریسک اولیه، دلیل انحراف کنار نتیجه نوشته می شود و ثبت اقدام های نخست با مسئول و موعد فقط وقتی تغییر می کند که تجربه هفته نخست ضرورت آن را نشان دهد.

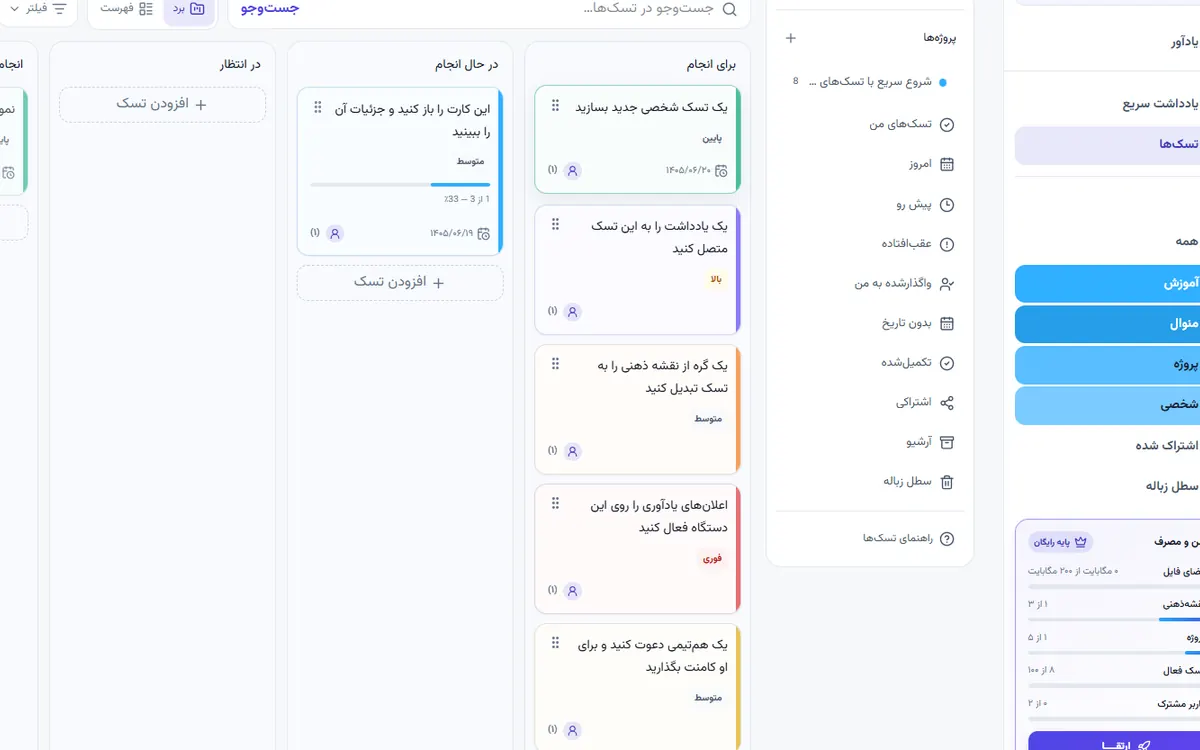

اجرای این روش در نوتوا
می توان تاریخچه و اقدام های مرتبط با جلسه آغاز پروژه را با یادداشت برنامه، نقشه ذهنی، پروژه، ستون های برد، مسئول، موعد، زیرتسک، فایل، گفتگو و تاریخچه کنار هم نگه داشت. پیشنهاد این است که یک مورد کامل را از ورود تا بستن اجرا و کیفیت جستجو، اعلان و دسترسی را بررسی کنید. هر بخش تخصصی که نوتوا به صورت بومی ندارد باید صریح بماند؛ ادعای اتصال یا اتوماسیون بدون قابلیت تاییدشده مطرح نمی شود.

خطاهای رایج و راه اصلاح
- شروع با ساختار بزرگ: فیلدها و وضعیت های زیاد، هزینه نگهداری را بالا می برند. با حداقل اطلاعات لازم شروع کنید.
- مسئولیت مشترک و مبهم: وقتی همه مسئول اند، اغلب هیچ کس پاسخ گو نیست. یک مالک اقدام یا تصمیم اصلی تعیین کنید.
- تاریخ بدون معنا: موعد، زمان هشدار و تاریخ بازبینی را با هم مخلوط نکنید؛ کاربرد هر تاریخ را بنویسید.
- ثبت نتیجه بدون دلیل: برای تغییر مهم یک توضیح کوتاه ثبت کنید تا تاریخچه قابل تفسیر بماند.
- اعلان بیش از حد: هشدارهای پرتعداد باعث نادیده گرفتن اعلان مهم می شوند. فقط برای اقدام واقعی هشدار بسازید.
- نبود زمان بازبینی: سیستمی که مرور نمی شود به انبار داده تبدیل خواهد شد. بازبینی را بخشی از فرایند بدانید.
چگونه نتیجه را بسنجیم؟
ارزیابی جلسه آغاز پروژه باید به سؤال تصمیم پاسخ دهد. از میان پیشرفت تحویل دادنی، انحراف موعد، ریسک باز و تصمیم معطل فقط دو یا سه سنجه انتخاب کنید و برای هرکدام منبع، دوره و مالک به روزرسانی بنویسید. نتیجه بازبینی باید به ادامه، اصلاح یا توقف یک فرضیه منجر شود؛ داشبوردی که اقدامی ایجاد نمی کند فقط هزینه گزارش دارد.

چک لیست اجرای کم ریسک
- یک مورد واقعی و کم ریسک برای آزمایش انتخاب شده است.
- نتیجه و معیار پایان در یک جمله روشن نوشته شده اند.
- مالک اصلی و افراد مطلع از هم جدا شده اند.
- موعد، هشدار و زمان بازبینی کاربرد مشخص دارند.
- فقط اطلاعات لازم و غیرحساس ثبت می شوند.
- محدودیت ابزار و نیاز احتمالی به ابزار تخصصی نوشته شده است.
- روش بازبینی و سنجه نتیجه از قبل مشخص است.
- پس از آزمایش، ساختار براساس شواهد ساده یا اصلاح می شود.
حریم خصوصی، دسترسی و پایداری
هر رکورد باید فقط به اندازه هدفش داده داشته باشد. اطلاعات هویتی، پزشکی، مالی یا سازمانی را بدون نیاز روشن ثبت نکنید و دسترسی را براساس نقش واقعی بدهید. پیش از دعوت اعضا بررسی کنید چه کسی باید فقط ببیند، چه کسی ویرایش کند و چه کسی مسئول نگهداری است. همچنین برای اطلاعات مهم، روش خروجی یا نسخه قابل مراجعه را متناسب با سیاست سازمان در نظر بگیرید.
پایداری سیستم از عادت های کوچک می آید: نام گذاری ثابت، به روزرسانی در زمان رخداد، ثبت تصمیم کنار موضوع و پاک سازی دوره ای. اگر نگهداری ساختار از منفعت آن بیشتر شد، نشانه بلوغ نیست؛ نشانه آن است که باید اجزا را کاهش دهید و جریان را دوباره با کار واقعی هماهنگ کنید.
مطالعه مرتبط و گام بعدی
برای دیدن زمینه گسترده تر، راهنمای مرتبط اول و راهنمای مرتبط دوم را بخوانید. همچنین مقاله پایه این موضوع کمک می کند جای این روش را در یک سیستم کامل تر ببینید. این پیوندها جای اجرای آزمایشی را نمی گیرند؛ هدف آن ها روشن کردن انتخاب و جلوگیری از تکرار خطاهای شناخته شده است.
پرسشهای متداول
برای شروع جلسه آغاز پروژه از کجا آغاز کنیم؟
ابتدا یک سناریوی کوچک و واقعی انتخاب کنید، خروجی مورد انتظار را بنویسید و فقط اطلاعات ضروری را ثبت کنید. پس از یک دوره کوتاه، نتیجه را بازبینی و ساختار را اصلاح کنید.
مهم ترین خطا در جلسه آغاز پروژه چیست؟
پیچیده کردن سیستم پیش از روشن شدن نیاز واقعی، رایج ترین خطاست. ساختار ساده، مسئول مشخص، زمان بازبینی و معیار روشن معمولا از افزودن فیلدها و اعلان های بیشتر موثرتر است.
نوتوا در جلسه آغاز پروژه چه نقشی دارد؟
نوتوا اطلاعات، کارها و پیگیری را در یک فضای فارسی قابل جستجو نگه می دارد؛ اما جایگزین دانش تخصصی، تصمیم انسانی یا ابزار تخصصی ذکرشده در این راهنما نیست.
جمع بندی
جمع بندی عملی جلسه آغاز پروژه این است: هم راستایی تیم درباره هدف، نقش، برنامه، ارتباط و اقدام نخست. اگر مالک، زمان، خروجی و بازبینی مبهم باشند، امکانات بیشتر مسئله را پنهان می کنند. نسخه حداقلی را اجرا، خطا را ثبت و ساختار را براساس تجربه واقعی اصلاح کنید.
