کنترل پروژه چیست؟ مراحل، ابزارها و تفاوت آن با مدیریت پروژه

کنترل پروژه را کاربردی بیاموزید: خط مبنا، تحلیل انحراف، پیش‌بینی، اقدام اصلاحی، ابزارهای کنترل و شاخص‌های ساده EVM همراه با مثال.

کنترل پروژه یعنی مقایسهٔ عملکرد واقعی با خط مبنا و تبدیل انحراف به پیش‌بینی و اقدام. در این راهنما مراحل، ابزارها، EVM و تفاوت کنترل پروژه با مدیریت پروژه را می‌آموزید.

کنترل پروژه فرایندی منظم برای سنجش وضعیت واقعی پروژه در برابر برنامهٔ مصوب، تشخیص انحراف و تصمیم‌گیری دربارهٔ اقدام بعدی است. تیم ابتدا مشخص می‌کند قرار بوده تا یک تاریخ معین چه خروجی‌ای با چه زمان و هزینه‌ای آماده شود؛ سپس دادهٔ واقعی را ثبت می‌کند، اختلاف را می‌سنجد، علت را پیدا می‌کند و نتیجهٔ احتمالی را پیش‌بینی می‌کند. کنترل مؤثر فقط گزارش‌دادن عقب‌ماندگی نیست؛ باید آن‌قدر زود هشدار بدهد که هنوز امکان اصلاح وجود داشته باشد.

در این راهنما، «آماده‌سازی و افتتاح یک شعبهٔ جدید» مثال ثابت ماست. پروژه طراحی و تجهیز محل، دریافت مجوزها، استخدام و آموزش، تأمین کالا و اجرای افتتاح آزمایشی را دربرمی‌گیرد. با این مثال می‌بینیم خط مبنا چگونه ساخته می‌شود، دادهٔ پیشرفت چه معنایی دارد، ابزارهایی مانند گانت، بورد، منحنی S و ارزش کسب‌شده چه مسئله‌ای را حل می‌کنند و کنترل پروژه دقیقاً کجای کار با مدیریت پروژه تفاوت دارد.

کنترل پروژه چیست و چه چیزی را کنترل می‌کند؟

کنترل پروژه یک چرخه است: خط مبنا را تعیین می‌کنیم، واقعیت را در یک تاریخ وضعیت ثبت می‌کنیم، برنامه و واقعیت را مقایسه می‌کنیم، انحراف و علت آن را تحلیل می‌کنیم، پایان محتمل پروژه را پیش‌بینی می‌کنیم و در نهایت اقدام اصلاحی یا تغییر مصوب را اجرا می‌کنیم. این چرخه در طول اجرا تکرار می‌شود. داده‌ای که به تصمیم منجر نشود، صرفاً گزارش وضعیت است؛ کنترل زمانی رخ می‌دهد که تحلیل باعث اصلاح اولویت، تأمین منبع، رفع مانع یا تصمیم رسمی دربارهٔ محدوده و موعد شود.

موضوع کنترل، افراد نیستند. قرار نیست از تعداد پیام‌ها، ساعت آنلاین‌بودن یا حرکت نشانگر روی صفحه نتیجه بگیریم پروژه سالم است. تمرکز روی تعهدهای پروژه است: خروجی مصوب، توالی کار، نقاط عطف، مصرف منابع، هزینه، کیفیت، ریسک و تغییرها. اگر یک کار دیر شده باشد، پرسش حرفه‌ای این نیست که «چه کسی مقصر است؟»؛ باید دید وابستگی کجا شکسته، فرض کدام برآورد نادرست بوده و تأخیر چه اثری بر تحویل نهایی دارد.

پایش و کنترل نیز یکی نیستند. پایش یعنی مشاهده و ثبت وضعیت؛ کنترل یعنی تفسیر داده و انتخاب پاسخ. برای نمونه، مشاهده می‌کنیم مجوز شعبه هفت روز دیرتر از برنامه صادر شده است. کنترل پروژه بررسی می‌کند آیا این تأخیر روی مسیر بحرانی قرار دارد، کدام فعالیت‌ها را می‌توان جابه‌جا کرد، هزینهٔ شتاب‌دهی چقدر است و آیا تاریخ افتتاح باید با تأیید ذی‌نفعان تغییر کند.

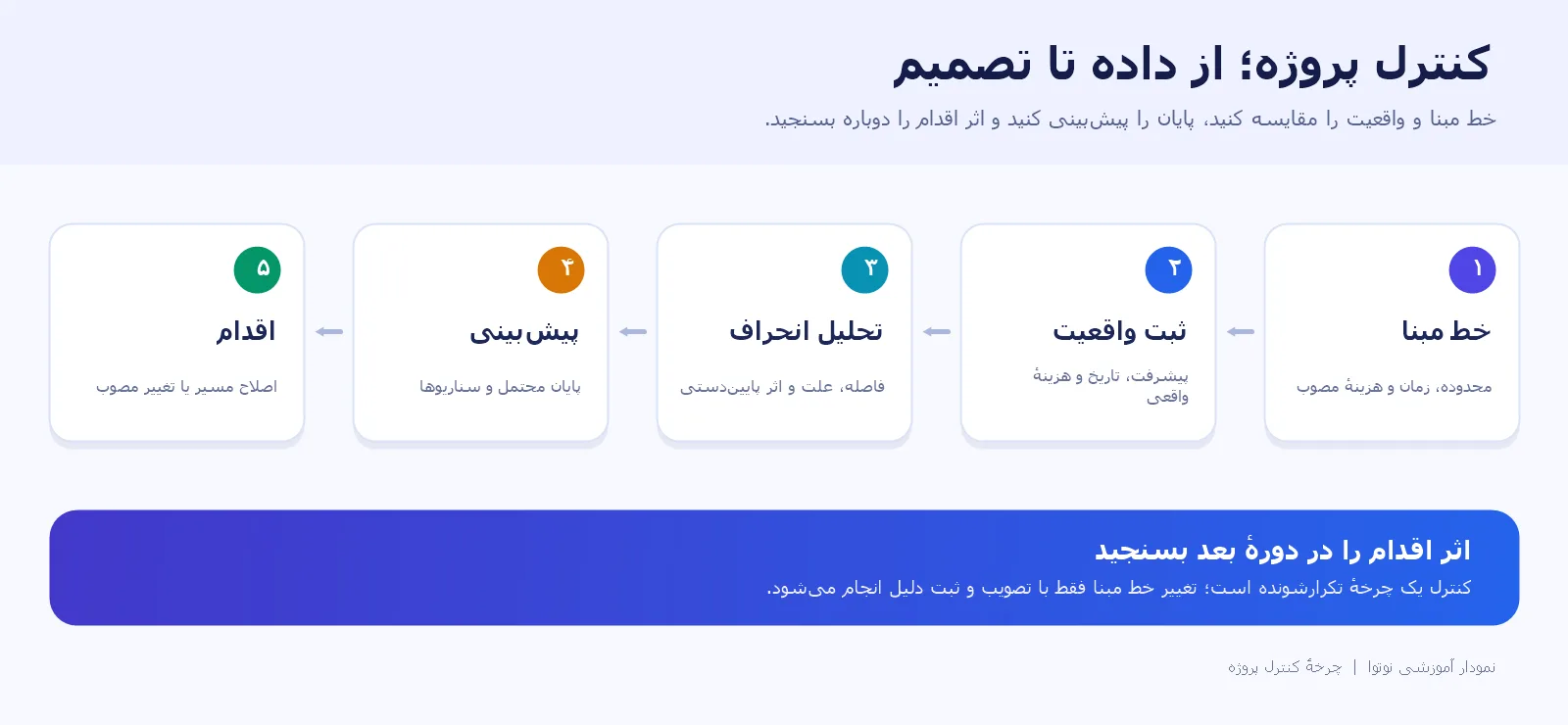

چرخه کنترل پروژه از خط مبنا و ثبت واقعیت تا تحلیل انحراف، پیش‌بینی و اقدام اصلاحی

چرخهٔ کنترل پروژه: دادهٔ واقعی باید به تحلیل، پیش‌بینی و تصمیم قابل پیگیری برسد. نمودار اختصاصی نوتوا.

تفاوت کنترل پروژه با مدیریت پروژه چیست؟

PMI مدیریت پروژه را به‌کارگیری دانش، مهارت، ابزار و روش برای برآوردن الزامات پروژه تعریف می‌کند. این دامنه از آغاز و تعریف هدف تا رهبری تیم، ارتباط با ذی‌نفعان، اجرا و تحویل را دربرمی‌گیرد. کنترل پروژه یکی از سازوکارهای پشتیبان این مدیریت است که تصویر قابل اتکایی از عملکرد، انحراف و آیندهٔ محتمل فراهم می‌کند.

موضوع

مدیریت پروژه

کنترل پروژه

هدف اصلی

رساندن پروژه به نتیجه و ارزش مورد انتظار

سنجش عملکرد و هشدار به‌موقع برای حفظ یا اصلاح مسیر

دامنه

هدف، تیم، ذی‌نفعان، محدوده، اجرا، کیفیت، ریسک و تحویل

خط مبنا، پیشرفت واقعی، زمان، هزینه، انحراف، پیش‌بینی و تغییر

پرسش محوری

چه تصمیمی پروژه را به نتیجه می‌رساند؟

کجا با برنامه فاصله داریم و پایان محتمل چیست؟

خروجی معمول

تصمیم، هماهنگی، رفع مانع و پذیرش خروجی

برنامهٔ به‌روز، تحلیل انحراف، پیش‌بینی و گزارش عملکرد

مسئول

مدیر پروژه یا مالک تحویل

کارشناس کنترل پروژه، برنامه‌ریز یا همان مدیر در تیم کوچک

در سازمان بزرگ، برنامه‌ریز یا کارشناس کنترل پروژه داده را یکپارچه می‌کند و تحلیل در اختیار مدیر پروژه و حامی قرار می‌گیرد؛ تصمیم نهایی دربارهٔ محدوده، منابع یا قرارداد همچنان ممکن است بیرون از واحد کنترل باشد. در تیم کوچک، یک نفر می‌تواند هر دو مسئولیت را انجام دهد، اما باید بداند چه زمانی در حال رهبری و مذاکره است و چه زمانی صحت داده و انحراف را بی‌طرفانه تحلیل می‌کند.

مقالهٔ مدیریت پروژه چیست؟ چرخهٔ کامل تعریف، برنامه‌ریزی، اجرا و تحویل را توضیح می‌دهد. در این مقاله روی بخش سنجش و اصلاح مسیر عمیق‌تر می‌شویم.

مرحلهٔ صفر: پروژه را قابل کنترل کنید

پروژه‌ای که تعریف روشن ندارد قابل کنترل نیست. نخست باید محدوده را به خروجی‌ها و بسته‌های کاری خرد کنید؛ این ساختار شکست کار یا WBS کمک می‌کند بدانیم دقیقاً چه چیزی باید ساخته شود. برای شعبهٔ جدید، «آماده‌سازی محل»، «مجوزها»، «زیرساخت فناوری»، «تأمین کالا»، «نیروی انسانی» و «افتتاح آزمایشی» می‌توانند بخش‌های سطح بالای WBS باشند. هر بخش سپس به کارهایی شکسته می‌شود که مسئول و معیار پایان دارند.

بعد، توالی و وابستگی‌ها مشخص می‌شوند. نصب صندوق فروش به آماده‌بودن برق و شبکه وابسته است؛ افتتاح آزمایشی به آموزش کارکنان و موجودی اولیه نیاز دارد. مدت فعالیت‌ها، منابع و نقاط عطف روی برنامهٔ زمان‌بندی قرار می‌گیرند. اگر هزینه بخشی از کنترل است، بودجه نیز به همان ساختار کار متصل می‌شود تا بدانیم هزینهٔ هر خروجی و کار چقدر بوده است.

نسخهٔ تأییدشدهٔ محدوده، زمان‌بندی و بودجه «خط مبنا» است؛ معیاری که عملکرد بعدی با آن مقایسه می‌شود. برنامهٔ جاری می‌تواند با واقعیت به‌روز شود، اما خط مبنا نباید هر هفته برای زیباترشدن گزارش تغییر کند. بازتنظیم خط مبنا فقط پس از تغییر مهم و مصوب انجام می‌شود و سابقهٔ دلیل و اثر آن باید باقی بماند. بدون این انضباط، انحراف از گزارش حذف می‌شود، نه از پروژه.

مرحلهٔ اول: تاریخ وضعیت و قواعد ثبت پیشرفت را مشخص کنید

هر گزارش باید یک «تاریخ وضعیت» داشته باشد؛ مرزی که اطلاعات واقعی تا آن زمان معتبرند. اگر گزارش دوشنبه تهیه می‌شود اما بعضی فعالیت‌ها تا جمعه و بعضی تا یکشنبه به‌روز شده‌اند، مقایسه قابل اعتماد نیست. در پروژهٔ شعبه می‌توان پایان هر هفته را تاریخ وضعیت گرفت و صاحبان بسته‌های کاری را متعهد کرد پیشرفت، تاریخ‌های واقعی، مانعها و برآورد باقیمانده را تا زمان مشخص ثبت کنند.

درصد پیشرفت باید قاعده داشته باشد. عبارت‌هایی مانند «تقریباً تمام است» مستعد خوش‌بینی‌اند. برای کار کوتاه می‌توان از روش صفر/صد استفاده کرد: تا تحویل کامل صفر و پس از پذیرش صد درصد. برای کار بزرگ‌تر، نقاط قابل مشاهده تعریف کنید؛ مثلاً طراحی نهایی ۳۰ درصد، خرید تجهیزات ۳۰ درصد، نصب ۳۰ درصد و آزمون پذیرفته‌شده ۱۰ درصد. ساعت صرف‌شده به‌تنهایی معادل ارزش ایجادشده نیست.

دادهٔ واقعی شامل تاریخ شروع و پایان، مقدار کار تکمیل‌شده، هزینهٔ ثبت‌شده، برآورد کار باقیمانده، ریسک تازه و مانع جاری است. کیفیت داده مهم‌تر از حجم آن است. بهتر است پنج شاخص قابل اعتماد داشته باشیم تا بیست نمودار که هر تیم تعریف متفاوتی از آن‌ها دارد.

مرحلهٔ دوم: واقعیت را با خط مبنا مقایسه کنید

مقایسه از سطح نقاط عطف آغاز می‌شود: چه چیزی قرار بود تا امروز تمام شود و چه چیزی واقعاً پذیرفته شده است؟ سپس به فعالیت‌های دیرشده، کارهای در حال انجام و وابستگی‌های بعدی می‌رسیم. هر تأخیر ارزش مدیریتی یکسان ندارد. عقب‌افتادن یک کار روی مسیر بحرانی ممکن است تاریخ افتتاح را جابه‌جا کند، درحالی‌که فعالیت دیگری چند روز شناوری داشته باشد و پایان پروژه را تهدید نکند.

در هزینه نیز فقط «چقدر خرج کرده‌ایم» کافی نیست. خرج کمتر از بودجه می‌تواند خوب باشد، یا نشانهٔ آن باشد که کار برنامه‌ریزی‌شده انجام نشده است. باید پیشرفت فیزیکی و هزینه کنار هم دیده شوند. در شعبهٔ نمونه، اگر تنها ۴۰ درصد تجهیز محل کامل شده ولی ۵۰ درصد بودجهٔ آن مصرف شده، روند با برنامه همخوان نیست؛ حتی اگر سقف کل بودجه هنوز رد نشده باشد.

کنترل محدوده نیز در همین مرحله است. درخواست افزودن انبار سرد، دوربین بیشتر یا تغییر چیدمان ممکن است ارزشمند باشد، اما باید اثر آن بر زمان، هزینه، مجوز و آموزش سنجیده شود. تغییر خاموش، دادهٔ کنترل را بی‌معنا می‌کند: تیم برای محدوده‌ای بزرگ‌تر کار می‌کند اما همچنان با برنامهٔ محدودهٔ قبلی سنجیده می‌شود.

مرحلهٔ سوم: علت انحراف و نتیجهٔ محتمل را تحلیل کنید

انحراف علامت است، نه علت. عقب‌افتادن نصب شبکه ممکن است از دیررسیدن تجهیزات، برآورد کم، نبود دسترسی به محل یا تغییر نقشه ناشی شده باشد. پاسخ مناسب برای هرکدام فرق دارد. از صاحب کار بپرسید چه چیزی مانع شد، آیا عامل تکرارشونده است، روی کدام فعالیت بعدی اثر دارد و برای باقی کار چه برآورد تازه‌ای دارد.

کنترل خوب فقط به گذشته نگاه نمی‌کند. باید تاریخ و هزینهٔ پایان را با اطلاعات امروز دوباره پیش‌بینی کرد. اگر بهره‌وری پایین ادامه یابد، پایان محتمل چه زمانی است؟ اگر اقدام اصلاحی انجام شود، چه مقدار از تأخیر جبران می‌شود و هزینهٔ آن چیست؟ پیش‌بینی باید فرض خود را بنویسد؛ عدد قطعی بدون فرض، اطمینان کاذب ایجاد می‌کند.

برای مدیران، روند معمولاً از یک عدد منفرد مهم‌تر است. یک هفته انحراف کوچک ممکن است نوسان عادی باشد؛ سه دوره افت پیوسته می‌تواند هشدار ساختاری باشد. منحنی‌های تجمعی، شاخص‌های عملکرد و تاریخچهٔ برآورد پایان کمک می‌کنند بفهمیم وضعیت رو به بهبود است یا گزارش فقط هر بار مشکل را به آینده منتقل می‌کند.

مرحلهٔ چهارم: اقدام اصلاحی و تغییر مصوب را از هم جدا کنید

اقدام اصلاحی تلاش می‌کند پروژه را در چارچوب تعهد مصوب به مسیر برگرداند؛ مانند جابه‌جایی توالی کار، رفع یک مانع یا افزودن شیفت با اختیار موجود. تغییر مصوب، خودِ تعهد را عوض می‌کند؛ مثلاً افزایش محدوده، بودجه یا تاریخ افتتاح با تأیید مسئول مجاز. این دو نباید مخلوط شوند، زیرا اثر قراردادی و گزارش‌دهی متفاوتی دارند.

برای هر اقدام، مالک، موعد و نتیجهٔ مورد انتظار تعیین کنید. «پیگیری شود» اقدام نیست. عبارت روشن‌تر این است: «مسئول تدارکات تا سه‌شنبه تاریخ قطعی تحویل روترها را دریافت کند؛ در صورت عبور از پنجشنبه، خرید جایگزین برای تأیید مالی ارسال شود.» در دورهٔ بعد بررسی کنید اقدام واقعاً اجرا شده و شاخص مربوط بهتر شده است یا نه.

طبق توضیح PMI دربارهٔ کنترل یکپارچه، تغییر محدوده، زمان یا هزینه به‌ندرت فقط روی یک ضلع اثر می‌گذارد. درخواست تغییر باید دلیل، اثر پایین‌دستی، گزینه‌های جایگزین و مرجع تأیید داشته باشد. پس از تصویب، برنامهٔ جاری و در صورت لزوم خط مبنا به‌صورت قابل ردیابی اصلاح می‌شوند.

مرحلهٔ پنجم: گزارش را برای تصمیم طراحی کنید

گزارش کنترل پروژه نباید انبار تمام داده‌ها باشد. مدیر اجرایی معمولاً پاسخ پنج پرسش را می‌خواهد: وضعیت کلی چیست، چه چیزی نسبت به خط مبنا منحرف شده، علت و اثر چیست، پایان فعلی چگونه پیش‌بینی می‌شود و چه تصمیمی لازم است؟ جزئیات فنی می‌توانند در پیوست یا داشبورد باشند.

یک گزارش هفتگی جمع‌وجور می‌تواند نقاط عطف، سه انحراف اصلی، روند زمان و هزینه، ریسک‌ها و مسائل مهم، اقدام‌های باز و تغییرهای منتظر تأیید را نشان دهد. رنگ وضعیت باید آستانهٔ تعریف‌شده داشته باشد؛ سبز، زرد و قرمز نباید صرفاً قضاوت شخصی گزارش‌دهنده باشند. مهم‌تر از رنگ، توضیح اثر و تصمیم موردنیاز است.

ابزارهای کنترل پروژه و کاربرد هرکدام

WBS دامنهٔ کار را به اجزای قابل برنامه‌ریزی و سنجش می‌شکند. گانت و شبکهٔ زمان‌بندی توالی، وابستگی، نقاط عطف و مسیر بحرانی را نشان می‌دهند. بورد کانبان برای دیدن جریان کار، محدودکردن کار در حال انجام و آشکارکردن مانعها مناسب است، اما به‌تنهایی تحلیل مسیر بحرانی یا هزینه نمی‌دهد.

داشبورد و گزارش وضعیت شاخص‌های منتخب و استثناها را برای تصمیم‌گیرنده خلاصه می‌کنند. ثبت ریسک، مسئله و تغییر سه نوع رویداد متفاوت را جدا نگه می‌دارد: چیزی که ممکن است رخ دهد، مشکلی که اکنون رخ داده و درخواستی که تعهد مصوب را تغییر می‌دهد. منحنی S روند تجمعی برنامه و عملکرد را در طول زمان مقایسه می‌کند و تغییر شیب را آشکار می‌سازد.

مدیریت ارزش کسب‌شده یا EVM محدوده، زمان و هزینه را در یک چارچوب عددی کنار هم می‌گذارد. این روش برای هر تیم ضروری نیست؛ دادهٔ هزینه، بودجه‌بندی بسته‌های کاری و قواعد سنجش پیشرفت باید قابل اتکا باشند. راهنمای رسمی GAO دربارهٔ برآورد هزینه و EVM نیز بر پیوند WBS، زمان‌بندی، بودجه، خط مبنای عملکرد و اقدام مدیریتی تأکید می‌کند.

ارزش کسب‌شده با یک مثال ساده

فرض کنید بودجهٔ مصوب یک بستهٔ کاری ۱۰۰ واحد است. در تاریخ وضعیت، طبق برنامه باید نیمی از کار انجام شده باشد؛ بنابراین ارزش برنامه‌ریزی‌شده یا PV برابر ۵۰ است. ارزیابی عینی نشان می‌دهد فقط ۴۰ درصد کار واقعاً تکمیل شده، پس ارزش کسب‌شده یا EV برابر ۴۰ است. هزینهٔ واقعی انجام کار یا AC نیز ۵۰ واحد ثبت شده است.

  • SV = EV − PV = 40 − 50 = −10؛ کار کمتر از مقدار برنامه‌ریزی‌شده پیش رفته است.

  • CV = EV − AC = 40 − 50 = −10؛ برای ارزشی که ایجاد شده، بیش از مقدار متناسب هزینه کرده‌ایم.

  • SPI = EV / PV = 0.8؛ کار با نرخ پایین‌تر از برنامه پیش می‌رود.

  • CPI = EV / AC = 0.8؛ به‌ازای هر واحد هزینه، ۰٫۸ واحد ارزش بودجه‌ای ایجاد شده است.

مقدار یک برای SPI و CPI وضعیت هم‌راستا با برنامه را نشان می‌دهد؛ کمتر از یک نامطلوب و بیشتر از یک مطلوب است. بااین‌حال، تفسیر نیازمند زمینه است. SV در EVM با واحد ارزش بیان می‌شود، نه تعداد روز؛ بنابراین منفی ده به معنی ده روز تأخیر نیست. برای اثر تقویمی باید شبکهٔ زمان‌بندی، مسیر بحرانی و تاریخ‌های پیش‌بینی‌شده را نیز بررسی کرد. همچنین شاخص پایان پروژه به‌تنهایی مفید نیست؛ روند آن و فرض‌های پیش‌بینی اهمیت دارند.

کنترل پروژه در نوتوا چگونه پیاده می‌شود؟

برای پروژه‌های کوچک و تیم‌های دانشی، بورد پروژهٔ نوتوا می‌تواند لایهٔ اجرایی کنترل باشد. خروجی‌ها را به پروژه و ستون‌های روشن تبدیل کنید، برای هر تسک مسئول، زمان شروع، ددلاین، اولویت و توضیح پایان بنویسید و با فیلتر وضعیت، پروژه، مسئول و بازهٔ تاریخ موارد نیازمند توجه را پیدا کنید. یادآورها زمان گزارش و پیگیری اقدام اصلاحی را برمی‌گردانند و یادداشت مشترک می‌تواند تصمیم‌ها، ریسک‌ها و تغییرهای مصوب را نگه دارد.

در فضای کاری تیمی، اعضا وضعیت کار خود را به‌روز می‌کنند و گفتگو و فایل مرتبط در دسترس افراد مجاز می‌ماند. دسترسی گفتگوی واقعی به پلن مناسب وابسته است. هدف این نیست که همهٔ کنترل را در یک صفحه فشرده کنیم؛ باید برای تیم یک منبع روشن برای «وضعیت کار و تصمیم بعدی» بسازیم. راهنمای تسک‌های نوتوا جزئیات پروژه، بورد، مسئول و فیلترها را توضیح می‌دهد.

نوتوا در حال حاضر ابزار تخصصی گانت، مسیر بحرانی، حسابداری پروژه، ثبت زمان یا محاسبهٔ EVM نیست. اگر پروژهٔ عمرانی، سرمایه‌ای یا قراردادی پیچیده دارید، زمان‌بندی و هزینه را در ابزار تخصصی نگه دارید و نوتوا را برای هماهنگی اجرایی، اقدام‌ها، یادداشت تصمیم و همکاری به کار ببرید. استفادهٔ مکمل از ابزارها دقیق‌تر از آن است که یک بورد ساده را جایگزین سامانهٔ کنترل هزینه معرفی کنیم.

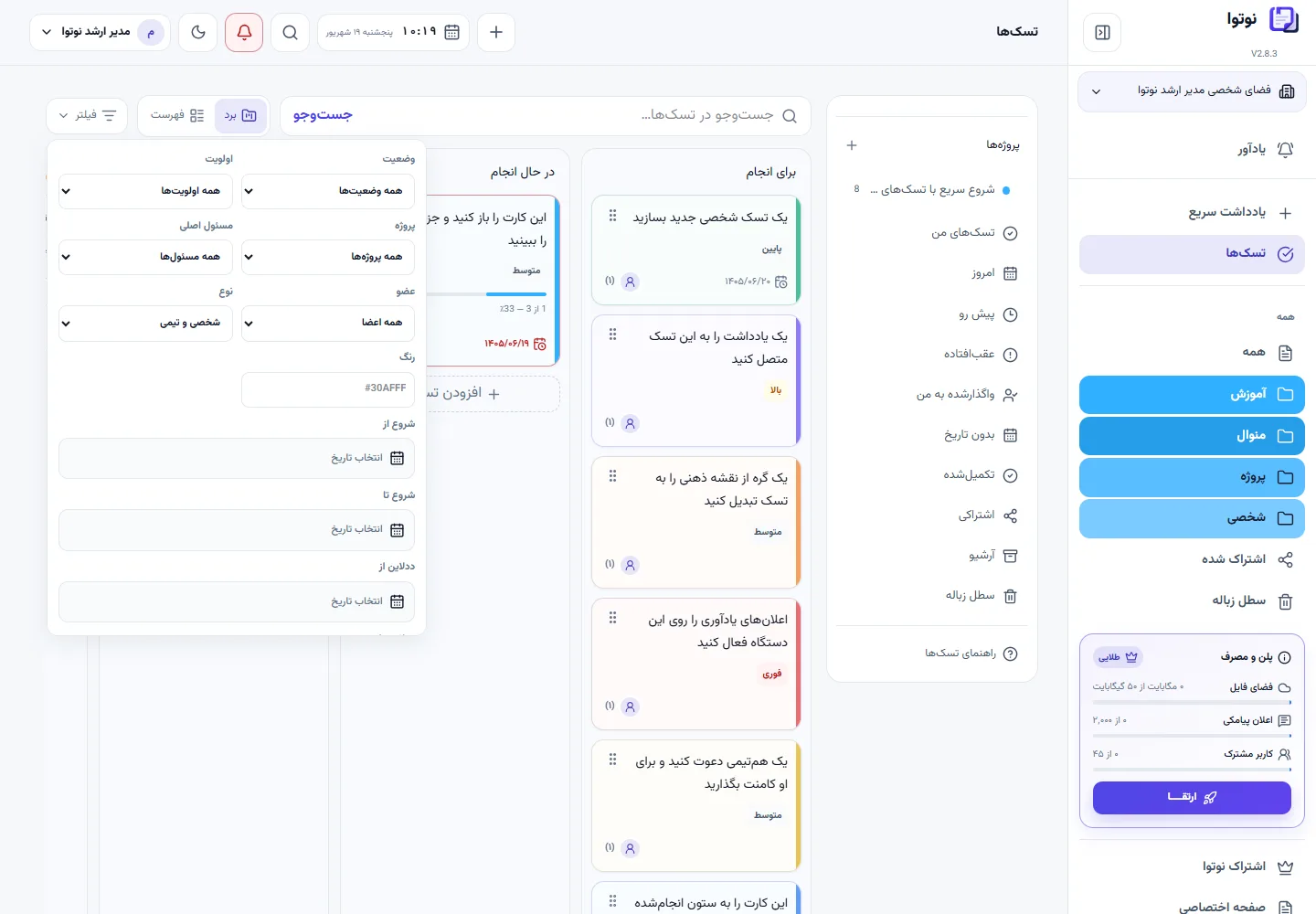

نمای واقعی فیلترهای پروژه و تسک در نوتوا برای بررسی وضعیت، مسئول و بازه زمانی

فیلترهای واقعی بورد تسک نوتوا با دادهٔ آموزشی؛ برای یافتن موارد نیازمند توجه در فضای فعال.

اشتباه‌های رایج در کنترل پروژه

به‌روزرسانی خط مبنا برای حذف انحراف: اگر هر تأخیر به خط مبنای تازه تبدیل شود، سازمان دیگر نمی‌فهمد برنامهٔ اولیه چقدر واقع‌بینانه بوده است. درصدهای ذهنی: پیشرفت بدون معیار قابل مشاهده خوش‌بینی را وارد گزارش می‌کند. گزارش زیاد و تصمیم کم: ده‌ها شاخص بدون مالک اقدام، فقط هزینهٔ گزارش‌دهی را بالا می‌برد.

نادیده‌گرفتن کار باقیمانده: ثبت آنچه انجام شده کافی نیست؛ برآورد پایان به حجم و بهره‌وری باقی کار وابسته است. یکی‌گرفتن همهٔ تأخیرها: اهمیت فعالیت به وابستگی و مسیر بحرانی بستگی دارد. پنهان‌کردن خبر بد: کنترل پروژه برای هشدار زودهنگام است. اگر گزارش فقط پس از قطعی‌شدن شکست قرمز شود، دیگر ابزار کنترل نیست.

روال هفتگی ساده برای شروع

  1. یک تاریخ وضعیت ثابت و مسئول به‌روزرسانی هر بستهٔ کاری تعیین کنید.

  2. فعالیت‌های تکمیل‌شده، تاریخ‌های واقعی، پیشرفت قابل اثبات و برآورد باقیمانده را ثبت کنید.

  3. نقاط عطف، مسیرهای حساس و هزینهٔ واقعی را با خط مبنا مقایسه کنید.

  4. سه انحراف مهم را با علت، اثر و پیش‌بینی پایان بنویسید.

  5. برای هر اقدام اصلاحی مالک و موعد بگذارید و تغییرهای خارج از اختیار را برای تصویب ارسال کنید.

  6. در گزارش بعدی، اثر اقدام‌ها و روند شاخص‌ها را بررسی کنید؛ نه اینکه فقط متن هفتهٔ قبل را جابه‌جا کنید.

کنترل پروژه زمانی ارزش دارد که عدم‌قطعیت را زودتر به تصمیم تبدیل کند. برای شناخت دامنهٔ کامل رهبری پروژه، مقالهٔ مدیریت پروژه چیست؟ را بخوانید؛ برای طراحی سیستم اجرای روزانه نیز مقالهٔ مدیریت تسک حرفه‌ای مکمل این راهنماست. خط مبنای روشن، دادهٔ قابل اعتماد و پیگیری اقدام‌ها سه ستون یک کنترل ساده اما مؤثرند.
