برنامه‌ریزی پروژه از صفر تا صد؛ آموزش گام‌به‌گام با مثال واقعی

آموزش برنامه‌ریزی پروژه از صفر تا صد با مثال همایش؛ شامل محدوده، WBS، مسیر بحرانی، منابع، بودجه، ریسک و نمونه برنامه اجرایی.

برنامه‌ریزی پروژه را با یک مثال واقعی یاد بگیرید؛ از منشور، محدوده و WBS تا زمان‌بندی، منابع، بودجه، ریسک و تصویب خط مبنا.

برنامه‌ریزی پروژه یعنی پیش از آنکه تیم درگیر اجرای پراکنده شود، دربارهٔ نتیجه، مرز تعهد، ترتیب کار، مسئولیت‌ها، منابع، بودجه و پاسخ به عدم‌قطعیت تصمیم بگیرد. برنامهٔ خوب آینده را قطعی نمی‌کند؛ فرض‌ها را آشکار می‌سازد و نشان می‌دهد اگر یک فرض تغییر کرد، کدام موعد، هزینه یا خروجی باید دوباره بررسی شود.

در این راهنما یک مثال پیوسته داریم: برگزاری یک همایش یک‌روزه برای ۳۰۰ شرکت‌کننده، با هشت هفته زمان آماده‌سازی. تیم اصلی شامل مدیر پروژه، مسئول برنامه علمی، بازاریابی، عملیات، مالی و پشتیبانی فنی است. به‌جای قیمت روز بازار، بودجه را با ۱۰۰ واحد نسبی می‌سنجیم تا روش برنامه‌ریزی با تغییر قیمت‌ها منسوخ نشود.

خروجی مقاله فقط یک فهرست توصیه نیست. در ده گام، منشور کوتاه پروژه، محدوده، WBS، زمان‌بندی، مسیر بحرانی، ماتریس مسئولیت، بودجه، ثبت ریسک و خط مبنای قابل تأیید را می‌سازیم. همین منطق برای پروژهٔ محتوایی، محصول دیجیتال، رویداد یا تغییر داخلی سازمان قابل استفاده است؛ اندازهٔ سند باید متناسب با اندازه و ریسک پروژه باشد.

پیش از شروع: برنامهٔ پروژه دقیقاً چیست؟

برنامهٔ پروژه مجموعه‌ای هماهنگ از تصمیم‌هاست که توضیح می‌دهد چه نتیجه‌ای، با چه محدوده‌ای، توسط چه افرادی، در چه توالی و با چه منابعی تحویل می‌شود. جدول زمان‌بندی فقط یکی از اجزای آن است. اگر تاریخ‌ها را بدون محدوده و ظرفیت بنویسیم، یک تقویم آرمانی ساخته‌ایم؛ اگر تسک‌ها را بدون هدف و معیار پذیرش ثبت کنیم، فهرست کار داریم نه برنامه.

سطح جزئیات باید به تصمیم کمک کند. همایش نمونه به یک سند صدصفحه‌ای نیاز ندارد، اما توافق شفاهی هم کافی نیست. یک برنامهٔ یکپارچه می‌تواند از چند جدول کوتاه و یک بورد اجرایی تشکیل شود، به شرط آنکه نسخهٔ تأییدشده، مالک تصمیم‌ها و مسیر تغییر روشن باشند.

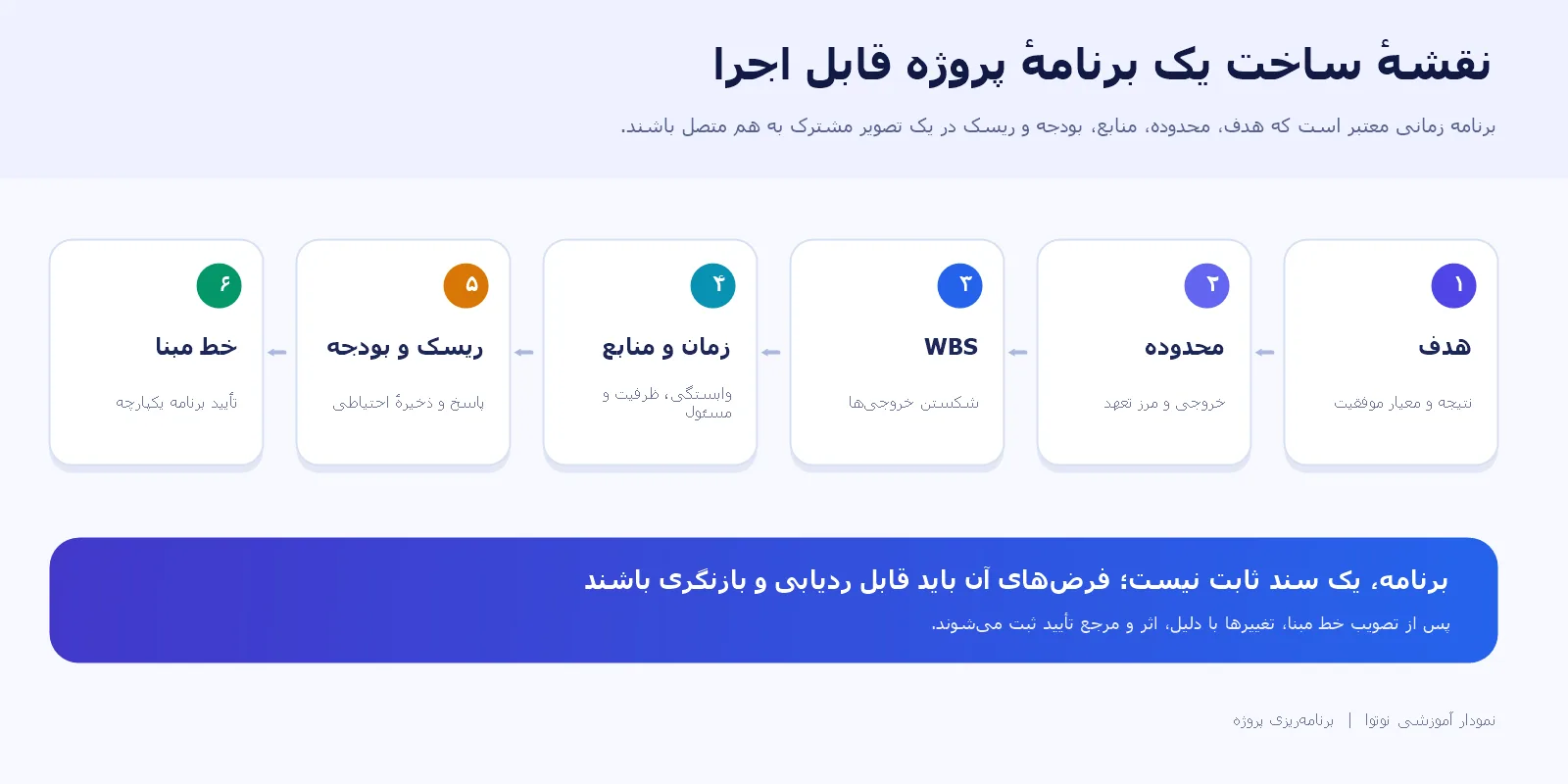

چرخه برنامه‌ریزی پروژه از هدف و محدوده تا WBS، زمان و منابع، ریسک و بودجه و تصویب خط مبنا
اجزای برنامه باید به هم متصل باشند؛ تغییر محدوده روی زمان، منابع، ریسک و بودجه اثر می‌گذارد. نمودار اختصاصی نوتوا.

۱. منشور اولیه را پیش از ورود به جزئیات بنویسید

منشور اولیه مجوز و جهت پروژه را در یک صفحه روشن می‌کند. لازم نیست از ابتدا تمام پاسخ‌ها قطعی باشند. پنج جزء کافی است: دلیل شروع، نتیجهٔ مورد انتظار، حامی یا مالک تصمیم نهایی، محدودیت اصلی و نام مدیر یا هماهنگ‌کنندهٔ پروژه. هدف این مرحله جلوگیری از برنامه‌ریزی دقیق برای مسئله‌ای است که هنوز تعریف مشترکی ندارد.

برای همایش نمونه، دلیل شروع «ایجاد یک رویداد تخصصی برای ارتباط با مشتریان و جامعهٔ حرفه‌ای» است. نتیجهٔ مورد انتظار برگزاری رویداد حضوری یک‌روزه با ظرفیت ۳۰۰ نفر در پایان هفتهٔ هشتم است. مدیر بازاریابی حامی پروژه و مدیر رویداد مسئول هماهنگی روزانه است. محدودیت‌های اولیه شامل تاریخ ثابت، سقف بودجهٔ ۱۰۰ واحدی و سالن درون شهر است.

منشور جای برنامهٔ تفصیلی نیست. اگر حامی هنوز دربارهٔ تاریخ، نوع مخاطب یا سقف هزینه تصمیم نگرفته باشد، تیم نباید با حدس شخصی قرارداد و تبلیغ را شروع کند. در نوتوا می‌توان منشور را در یک یادداشت مشترک نگه داشت و پیوند آن را در توضیح پروژه قرار داد تا اعضا همیشه به نسخهٔ مرجع دسترسی داشته باشند.

۲. هدف، معیار موفقیت و ذی‌نفعان را مشخص کنید

عبارت «برگزاری یک همایش خوب» قابل برنامه‌ریزی نیست. هدف باید به نتیجهٔ قابل مشاهده تبدیل شود. برای مثال: «همایش در تاریخ مصوب، با برنامهٔ علمی تأییدشده، ظرفیت عملیاتی ۳۰۰ نفر و تجربهٔ ثبت‌نام و ورود بدون خطای بحرانی برگزار شود.» سپس معیارهای پذیرش را بنویسید: سالن و تجهیزات آزموده شده باشند، برنامهٔ سخنرانان نهایی باشد، فهرست شرکت‌کنندگان و فرایند ورود آماده باشند و مسئول بهره‌برداری هر بخش در روز رویداد مشخص باشد.

ذی‌نفع فقط عضو تیم نیست. حامی مالی، سخنران، شرکت‌کننده، سالن، تأمین‌کننده، واحد مالی، روابط عمومی و نهادهای مجوزدهنده ممکن است روی تصمیم یا تحویل اثر بگذارند. برای هر گروه سه سؤال بپرسید: چه انتظاری دارد؟ چه تصمیمی می‌گیرد؟ چه اطلاعاتی را در چه زمانی نیاز دارد؟ همهٔ افراد به یک سطح از گزارش و دسترسی نیاز ندارند.

در مثال ما، حامی پروژه بودجه و تغییر محدوده را تصویب می‌کند؛ مسئول علمی سخنران و برنامه را می‌پذیرد؛ مدیر سالن دربارهٔ محدودیت‌های فنی و زمانی اطلاعات می‌دهد؛ شرکت‌کنندگان به برنامه، محل و روش ورود نیاز دارند. این تفکیک از پیام‌های دیرهنگام و تأییدهای گمشده جلوگیری می‌کند.

۳. محدوده و موارد خارج از محدوده را بنویسید

محدوده می‌گوید پروژه چه خروجی‌هایی را متعهد می‌شود. برای همایش، خروجی‌ها شامل سالن آماده، برنامهٔ علمی، ثبت‌نام، تبلیغات، پذیرایی، پشتیبانی صوتی‌تصویری، ورود شرکت‌کنندگان و گزارش پایانی است. عبارت‌های کلی را به خروجی قابل پذیرش تبدیل کنید. «بازاریابی» حوزهٔ کار است؛ «صفحهٔ ثبت‌نام، سه موج اطلاع‌رسانی و گزارش ثبت‌نام هفتگی» خروجی قابل برنامه‌ریزی است.

موارد خارج از محدوده به همان اندازه مهم‌اند. در نسخهٔ نخست، پخش زندهٔ عمومی، ترجمهٔ هم‌زمان، اقامت شرکت‌کنندگان و انتشار کتاب کامل مقالات انجام نمی‌شوند. اگر بعداً یکی از این درخواست‌ها مطرح شد، تیم می‌تواند آن را به‌عنوان تغییر ارزیابی کند، نه اینکه بی‌صدا وارد تعهد جاری شود.

مرز کیفیت را نیز بنویسید. «صدای مناسب» مبهم است؛ «آزمون صدا از همهٔ نقاط سالن، میکروفون جایگزین و حضور تکنسین در کل رویداد» معیار روشن‌تری است. محدوده زمانی مفید است که تحویل‌گیرنده و شرایط پذیرش هر خروجی معلوم باشند.

۴. ساختار شکست کار یا WBS بسازید

WBS محدودهٔ کل پروژه را به خروجی‌ها و بسته‌های کاری قابل مدیریت می‌شکند. طبق استاندارد WBS مؤسسهٔ مدیریت پروژه، این ساختار جزء کلیدی برنامه‌ریزی در صنایع و چرخه‌های مختلف است. WBS فهرست زمانی فعالیت‌ها نیست؛ ابتدا نشان می‌دهد چه چیزهایی باید تحویل شوند، سپس فعالیت‌های لازم از بسته‌های کاری استخراج می‌شوند.

شاخهٔ WBS

بسته‌های کاری نمونه

معیار تکمیل

برنامهٔ علمی

انتخاب موضوع، دعوت سخنران، تنظیم جدول اجرا

برنامه و سخنرانان تأیید شده‌اند.

محل و عملیات

قرارداد سالن، چیدمان، علائم، ورود و خروج

بازدید نهایی و نقشهٔ عملیات تأیید شده است.

فناوری

صدا، تصویر، اینترنت، ثبت و پشتیبان

آزمون فنی و سناریوی جایگزین موفق‌اند.

ثبت‌نام و ارتباطات

صفحه ثبت‌نام، پیام‌ها، پشتیبانی شرکت‌کننده

ثبت‌نام آزمایشی و پیام‌های ضروری آماده‌اند.

مالی و تأمین

بودجه، خرید، قراردادها، تسویه

تعهدهای مالی ثبت و مرجع تأیید مشخص است.

قاعدهٔ عملی این است که هر بستهٔ کاری یک خروجی روشن، یک مسئول پاسخ‌گو و امکان برآورد داشته باشد. اگر بسته‌ای آن‌قدر بزرگ است که چند مالک و چند موعد مستقل دارد، آن را بیشتر بشکنید. اگر شکستن جزئیات فقط نگهداری سیستم را سنگین می‌کند، همان سطح کافی است.

در مرحلهٔ ایده‌پردازی می‌توانید شاخه‌های WBS را در نقشهٔ ذهنی نوتوا ببینید؛ سپس بسته‌های اجرایی را به پروژه و تسک تبدیل کنید. نقشه برای کشف ساختار است و بورد برای مدیریت اجرای کار. انتقال میان این دو باید تصمیم‌محور باشد، نه کپی‌کردن هر ایده به یک کارت.

۵. فعالیت‌ها، وابستگی‌ها و نقاط عطف را استخراج کنید

اکنون برای هر بستهٔ کاری فعالیت‌های لازم را بنویسید. «سالن آماده» به بازدید، دریافت پیشنهاد، انتخاب، قرارداد، طراحی چیدمان و بازدید نهایی نیاز دارد. میان فعالیت‌ها رابطه وجود دارد: تبلیغ رسمی نمی‌تواند پیش از نهایی‌شدن تاریخ و پیام اصلی آغاز شود؛ سفارش پذیرایی به برآورد تعداد نهایی شرکت‌کنندگان وابسته است.

وابستگی‌ها را فقط در ذهن مدیر نگه ندارید. هر فعالیت باید پیش‌نیاز، خروجی تحویلی و مسئول دریافت را روشن کند. نقطهٔ عطف، رویدادی بدون مدت قابل توجه است که یک تصمیم یا خروجی مهم را نشان می‌دهد؛ مانند «قرارداد سالن امضا شد»، «برنامهٔ علمی نهایی شد» یا «فهرست نهایی شرکت‌کنندگان بسته شد».

بازه

خروجی اصلی

وابستگی مهم

هفتهٔ ۸ تا ۷ مانده

منشور، سالن و چارچوب علمی

تاریخ و بودجهٔ اولیه

هفتهٔ ۷ تا ۶ مانده

سخنرانان اصلی و هویت رویداد

موضوع و محل تأییدشده

هفتهٔ ۶ تا ۴ مانده

ثبت‌نام و موج نخست تبلیغ

پیام، قیمت و برنامهٔ اولیه

هفتهٔ ۴ تا ۲ مانده

تأمین‌کنندگان و برنامهٔ عملیات

روند ثبت‌نام و نیازهای فنی

هفتهٔ ۲ تا ۱ مانده

فهرست نهایی، محتوا و آزمون

تأیید سخنران و پیمانکار

هفتهٔ رویداد

آزمون نهایی، اجرا و گزارش رخداد

آمادگی همهٔ مسیرهای حیاتی

۶. مدت، ظرفیت و مسیر بحرانی را واقع‌بینانه بسنجید

مدت با میزان کار یکی نیست. طراحی صفحهٔ ثبت‌نام ممکن است هشت ساعت کار خالص باشد، اما به‌دلیل ظرفیت محدود طراح و یک دور بازبینی، سه روز تقویمی طول بکشد. برآورد باید زمان اجرا، انتظار، بازبینی و رفع اصلاحات را در نظر بگیرد. از صاحب کار بپرسید چه فرضی پشت عدد است و چه چیزی می‌تواند آن را تغییر دهد.

مسیر بحرانی زنجیره‌ای از فعالیت‌هاست که تأخیر در آن، پایان پروژه را جابه‌جا می‌کند. در مثال ساده، «تأیید تاریخ و سالن ← نهایی‌شدن سخنرانان ← تصویب برنامه ← آماده‌شدن صفحه ثبت‌نام ← شروع تبلیغ اصلی» می‌تواند زنجیره‌ای حساس باشد. اگر سالن دیر قطعی شود، چند مسیر پایین‌دستی هم‌زمان متوقف می‌شوند. در مقابل، آماده‌سازی بستهٔ هدیه ممکن است چند روز شناوری داشته باشد و بدون تغییر تاریخ رویداد جابه‌جا شود.

راهنمای ارزیابی زمان‌بندی GAO بر ثبت همهٔ فعالیت‌ها، منطق وابستگی، منابع، مدت واقع‌بینانه، مسیر بحرانی و تحلیل ریسک زمان‌بندی تأکید می‌کند. برای پروژهٔ کوچک لازم نیست نرم‌افزار پیچیده داشته باشید، اما توالی باید منطقی باشد و تاریخ‌ها صرفاً با محدودیت دستی روی تقویم چسبانده نشوند.

ظرفیت را نیز بررسی کنید. اگر مسئول عملیات هم‌زمان قرارداد سالن، پذیرایی، علائم و ورود را مدیریت می‌کند، چهار فعالیت روی کاغذ موازی‌اند اما در عمل منبع مشترک دارند. برنامه را با تقویم واقعی افراد، تعطیلات و تعهدهای دیگر مقایسه کنید و برای کار حساس حاشیه‌ای شفاف در نظر بگیرید.

۷. منابع و مسئولیت‌ها را روشن کنید

هر بستهٔ کاری یک مسئول اصلی می‌خواهد، اما افراد دیگری ممکن است اجرا، مشورت یا تأیید کنند. ماتریس مسئولیت ساده جلوی دو خطا را می‌گیرد: کاری که همه در آن عضو هستند اما هیچ‌کس پاسخ‌گو نیست، و کاری که چند مدیر برای آن تصمیم نهایی موازی می‌گیرند.

خروجی

مسئول اجرا

تأیید نهایی

مشورت

برنامهٔ علمی

مسئول علمی

حامی پروژه

سخنرانان و بازاریابی

سالن و عملیات

مسئول عملیات

مدیر پروژه

فنی و مالی

ثبت‌نام و تبلیغ

بازاریابی

مدیر پروژه

علمی و پشتیبانی

بودجه و قرارداد

مالی

حامی پروژه

عملیات و مدیر پروژه

آزمون روز رویداد

پشتیبانی فنی

مدیر پروژه

سالن و عملیات

تخصیص نام بدون کنترل ظرفیت کافی نیست. اگر یک فرد در چند فعالیت بحرانی هم‌زمان مسئول است، توالی را عوض کنید، بخشی از کار را واگذار کنید یا محدوده را کاهش دهید. عضو پشتیبان برای نقش‌های حساس—مانند اجرای صدا یا مدیریت ورود—از ریسک وابستگی به یک نفر کم می‌کند.

در نوتوا برای هر کارت مسئول و اعضای مرتبط را مشخص کنید. گفتگوی کارت و فایل‌ها باید فقط در دسترس افراد مجاز باشند. تعداد زیاد مخاطبان به معنی همکاری بهتر نیست؛ هر اعلان اضافی بخشی از توجه تیم را مصرف می‌کند.

۸. بودجه، خرید و ذخیرهٔ احتیاطی را برنامه‌ریزی کنید

بودجه باید از WBS و برنامهٔ تأمین بیرون بیاید، نه اینکه یک عدد کلی میان واحدها تقسیم شود. برای هر بستهٔ کاری هزینهٔ پایه، زمان تعهد، شرایط پرداخت و مرجع تأیید را ثبت کنید. هزینه‌ای که دیر شناسایی شود ممکن است علاوه بر پول، زمان‌بندی را نیز تهدید کند.

گروه هزینه

سهم از ۱۰۰ واحد

نکتهٔ برنامه‌ریزی

سالن و زیرساخت

۲۸

قرارداد و پیش‌پرداخت زودهنگام

صوت، تصویر و فنی

۱۴

آزمون و تجهیزات جایگزین

پذیرایی

۲۲

وابسته به تعداد نهایی

تبلیغ و ثبت‌نام

۱۰

هزینه در چند موج

سخنران و رفت‌وآمد

۱۲

توافق و لغو احتمالی

عملیات و اقلام روز اجرا

۶

خریدهای کوچک اما متعدد

ذخیرهٔ احتیاطی

۸

مصرف فقط با تصمیم ثبت‌شده

ذخیرهٔ احتیاطی بودجهٔ آزاد برای خواسته‌های تازه نیست؛ برای عدم‌قطعیت‌های شناخته‌شده و پاسخ‌های مصوب نگه داشته می‌شود. اگر قیمت تأمین‌کننده تغییر کرد یا تجهیز جایگزین لازم شد، دلیل برداشت، مبلغ و اثر باقی‌مانده ثبت می‌شوند. درخواست تازه‌ای مانند ترجمهٔ هم‌زمان ابتدا باید تغییر محدوده ارزیابی شود.

نوتوا در حال حاضر نرم‌افزار حسابداری یا کنترل مالی پروژه نیست. تصمیم و اقدام خرید را می‌توان در یادداشت و تسک نگه داشت، اما مبالغ، پرداخت‌ها و تعهدهای قراردادی باید در سیستم مالی یا فایل کنترل‌شدهٔ سازمان ثبت شوند.

۹. ریسک، کیفیت و ارتباطات را پیش از اجرا طراحی کنید

ریسک رویدادی است که هنوز رخ نداده اما می‌تواند بر هدف اثر بگذارد. برای هر ریسک مهم احتمال، اثر، نشانهٔ هشدار، پاسخ و مالک تعیین کنید. فهرست طولانی بدون اقدام ارزش کمی دارد؛ روی مواردی تمرکز کنید که تصمیم یا آماده‌سازی می‌خواهند.

ریسک

نشانه یا محرک

پاسخ برنامه‌ریزی‌شده

مالک

لغو سخنران اصلی

تأخیر در تأیید سفر یا قرارداد

سخنران جایگزین و امکان اتصال آنلاین

مسئول علمی

ثبت‌نام کمتر از انتظار

روند هفتگی زیر هدف

اصلاح پیام و فعال‌کردن کانال شریک

بازاریابی

اختلال صوت یا اینترنت

آزمون ناموفق یا تجهیزات فرسوده

تجهیز پشتیبان و تکنسین حاضر

فنی

ازدحام در ورود

زمان ثبت آزمایشی طولانی

دو مسیر ورود و فهرست آفلاین

عملیات

کیفیت را به آزمون پایانی موکول نکنید. معیارهای پذیرش هر خروجی، بازبین و زمان اصلاح باید در برنامه باشند. برای ارتباطات نیز مشخص کنید چه گزارشی برای چه کسی، با چه تناوب و از چه کانالی ارسال می‌شود. حامی پروژه ممکن است گزارش هفتگی یک‌صفحه‌ای بخواهد؛ تیم اجرایی به بورد به‌روز و مرور کوتاه نیاز دارد؛ شرکت‌کننده فقط اطلاعات تأییدشده و به‌موقع می‌خواهد.

در رویکرد تطبیقی، همهٔ جزئیات از ابتدا ثابت نمی‌شوند. Scrum Guide برنامهٔ Sprint را تصویری زنده از کار می‌داند که با آموخته‌های تازه به‌روز می‌شود. این انعطاف به معنی نبود هدف، ظرفیت یا معیار پایان نیست. حتی برنامهٔ تطبیقی نیز تعهد کوتاه‌مدت و مسیر بازنگری روشن دارد.

۱۰. برنامه را یکپارچه، بازبینی و به خط مبنا تبدیل کنید

در پایان، اجزا را کنار هم بگذارید و ناسازگاری‌ها را پیدا کنید. آیا تمام خروجی‌های محدوده در WBS و زمان‌بندی حضور دارند؟ آیا فعالیت بحرانی مسئول و ظرفیت دارد؟ آیا بودجه با قراردادهای لازم هماهنگ است؟ آیا پاسخ ریسک در برنامه و بودجه دیده شده؟ آیا معیارهای پذیرش و مالک تصمیم روشن‌اند؟

یک مرور برنامه با حضور صاحبان خروجی‌ها انجام دهید. افراد باید فرض‌های مربوط به کار خود را تأیید کنند، نه اینکه فقط تاریخ نهایی را ببینند. سپس نسخهٔ مصوب محدوده، نقاط عطف، بودجه و مسئولیت‌ها به‌عنوان خط مبنا ثبت می‌شود. خط مبنا برای مقایسه است؛ برنامهٔ جاری ممکن است با واقعیت به‌روز شود، اما تغییر تعهد اصلی باید دلیل، اثر و تأیید داشته باشد.

در همایش نمونه، تصویب نهایی یعنی حامی سقف ۱۰۰ واحدی و خروجی‌ها را پذیرفته، مدیر پروژه برنامهٔ هشت‌هفته‌ای را با تیم تطبیق داده، مسئولان فعالیت‌های حساس مشخص‌اند و چهار ریسک اصلی پاسخ دارند. اکنون اجرای پروژه شروع می‌شود؛ نه اینکه برنامه‌ریزی برای همیشه تمام شده باشد.

نمونهٔ برنامهٔ یک‌صفحه‌ای پروژه همایش

  • هدف: برگزاری همایش یک‌روزهٔ ۳۰۰نفره در پایان هفتهٔ هشتم.

  • معیار پذیرش: سالن و فناوری آزموده، برنامهٔ علمی تأیید، ثبت‌نام و ورود آماده و مسئول هر بخش حاضر باشد.

  • خارج از محدوده: پخش عمومی، ترجمهٔ هم‌زمان، اقامت شرکت‌کنندگان و کتاب کامل مقالات.

  • نقاط عطف: قرارداد سالن در هفتهٔ هفتم، برنامهٔ علمی در هفتهٔ ششم، ثبت‌نام در هفتهٔ پنجم و آزمون کامل در هفتهٔ آخر.

  • محدودیت‌ها: تاریخ ثابت، بودجهٔ ۱۰۰ واحدی و ظرفیت ۳۰۰ نفر.

  • گزارش: مرور اجرایی دوبار در هفته و گزارش یک‌صفحه‌ای هفتگی برای حامی.

  • مرجع تغییر: مدیر پروژه اثر را تحلیل می‌کند و حامی تغییر محدوده یا بودجه را می‌پذیرد.

این یک صفحه جای WBS و جزئیات اجرایی را نمی‌گیرد؛ فهرست تصمیم‌های اصلی است. اعضا باید بتوانند از آن به بورد، یادداشت‌ها، جدول بودجه و ثبت ریسک برسند. اگر یک سند خلاصه با جزئیات تضاد داشت، نسخهٔ مرجع و تاریخ تصویب باید معلوم باشد.

پیاده‌سازی برنامه در نوتوا

منشور، محدوده، معیار پذیرش و ثبت ریسک را می‌توانید در یادداشت‌های مرتبط با پروژه نگه دارید. نقشهٔ ذهنی برای شکل‌دادن شاخه‌های اولیهٔ WBS مفید است. سپس بسته‌های اجرایی را به پروژه و تسک تبدیل کنید و ستون‌ها را مطابق جریان واقعی—برای انجام، در حال انجام، منتظر تأیید و انجام‌شده—تنظیم کنید.

در هر کارت، مسئول، اعضای مرتبط، زمان شروع، ددلاین، اولویت، زیرتسک، فایل و ارتباط با کارهای وابسته را فقط به اندازهٔ نیاز ثبت کنید. نمای فهرست برای مرور متراکم و برد برای دیدن جریان مناسب است. فیلتر مسئول، وضعیت و بازهٔ تاریخ نیز به جلسهٔ برنامه‌ریزی و کنترل کمک می‌کند. راهنمای ساخت پروژه، تنظیمات کارت تسک و فیلتر تسک‌ها جزئیات اجرای این ساختار را توضیح می‌دهند.

نوتوا گانت تخصصی، محاسبهٔ مسیر بحرانی، تسطیح منابع، ثبت زمان یا کنترل مالی پروژه نیست. برای پروژهٔ سرمایه‌ای یا برنامه‌ای با صدها وابستگی، زمان‌بندی و هزینه را در ابزار تخصصی نگه دارید و نوتوا را برای هماهنگی اجرایی، تصمیم‌ها، تسک‌ها و یادآورها به کار ببرید.

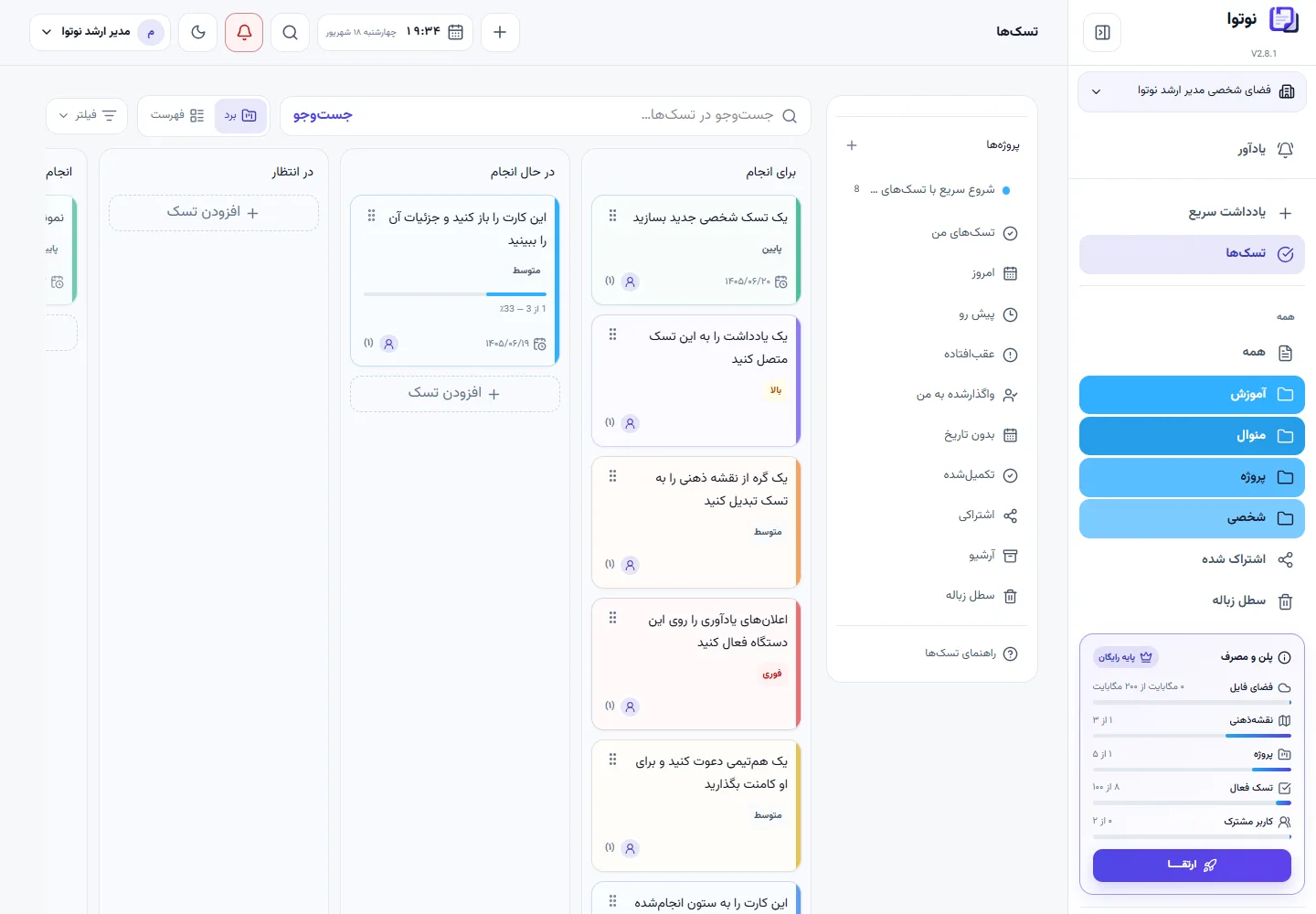

نمای واقعی برد پروژه و کارت‌های تسک نوتوا با داده آموزشی
نمای واقعی بورد پروژه نوتوا با دادهٔ آموزشی؛ کارت‌ها، ستون‌های جریان، اولویت و موعدها کنار هم دیده می‌شوند.

خطاهای رایج در برنامه‌ریزی پروژه

شروع از فهرست تسک: بدون هدف و محدوده، تیم کارهایی را برنامه‌ریزی می‌کند که شاید برای نتیجه لازم نباشند. یکی‌گرفتن تلاش و مدت: هشت ساعت کار ممکن است به‌علت ظرفیت و انتظار سه روز طول بکشد. وابستگی پنهان: موعدها مستقل به نظر می‌رسند، درحالی‌که یک تأیید یا منبع مشترک چند مسیر را متوقف می‌کند.

پرکردن صددرصد ظرفیت: هیچ فضایی برای بازبینی، مسئله یا کار پیش‌بینی‌نشده باقی نمی‌ماند. بودجهٔ بدون ذخیره: هر نوسان کوچک به بحران تصمیم تبدیل می‌شود. ریسک بدون مالک: فهرستی نوشته می‌شود اما کسی نشانه‌ها را دنبال نمی‌کند. تغییر خاموش محدوده: خواسته‌های تازه وارد اجرا می‌شوند، بدون اینکه زمان و بودجه دوباره سنجیده شوند.

خط مبنای متحرک: با هر تأخیر، برنامهٔ اولیه بازنویسی می‌شود تا گزارش سبز بماند. برنامهٔ جاری باید واقعی باشد، اما سابقهٔ تعهد مصوب و دلیل تغییر باید باقی بماند. هدف برنامه‌ریزی پنهان‌کردن فاصله نیست؛ ایجاد زمان برای تصمیم بهتر است.

چک‌لیست نهایی پیش از شروع اجرا

  1. هدف، حامی و مدیر پروژه روشن‌اند.

  2. معیارهای موفقیت و پذیرش قابل مشاهده‌اند.

  3. محدوده و موارد خارج از محدوده تأیید شده‌اند.

  4. تمام خروجی‌ها در WBS و فعالیت‌های اجرایی حضور دارند.

  5. وابستگی‌ها، نقاط عطف و مسیر بحرانی بررسی شده‌اند.

  6. مدت‌ها با ظرفیت واقعی و زمان بازبینی تطبیق دارند.

  7. هر خروجی مسئول اجرا و مرجع تأیید دارد.

  8. بودجه از بسته‌های کاری آمده و ذخیرهٔ احتیاطی دارد.

  9. ریسک‌های مهم پاسخ، نشانه و مالک دارند.

  10. برنامهٔ ارتباطات و مسیر تصویب تغییر مشخص است.

  11. نسخهٔ خط مبنا، تاریخ تصویب و محل نگهداری معلوم‌اند.

جمع‌بندی

برنامه‌ریزی پروژه از نوشتن تاریخ پایان شروع نمی‌شود. ابتدا دلیل و نتیجه را روشن می‌کنیم، محدوده را به خروجی می‌شکنیم، فعالیت و وابستگی را می‌سازیم، مدت را با ظرفیت می‌سنجیم و منابع، بودجه، کیفیت، ریسک و ارتباطات را در یک تصویر مشترک قرار می‌دهیم. خط مبنا حاصل توافق دربارهٔ همین تصویر است، نه نسخه‌ای که مدیر پروژه به‌تنهایی نوشته باشد.

برای دیدن چرخهٔ کامل، مقالهٔ مدیریت پروژه چیست؟ را بخوانید. مقالهٔ کنترل پروژه چیست؟ ادامهٔ مسیر و مقایسهٔ واقعیت با برنامه را توضیح می‌دهد و مدیریت وظایف تیمی روی اجرای روزانهٔ کارها تمرکز دارد. برنامهٔ خوب محدودیت‌ها را حذف نمی‌کند؛ آن‌ها را زودتر به تصمیم قابل مدیریت تبدیل می‌کند.
